O Gráfico de Gantt é uma das ferramentas visuais mais usadas em gestão de projetos, e você não precisa de nenhum software especial para criar um. Com o Excel e um pouco de formatação condicional, dá para montar um cronograma de projetos no Excel e ser visual, funcional e profissional. O resultado mostra claramente quais tarefas estão em andamento, quais estão atrasadas e o que ainda está por vir, tudo em uma única tela.
O Que é um Gráfico de Gantt?
Um Gráfico de Gantt é uma representação visual de um cronograma de projeto. Cada linha representa uma tarefa, e as colunas representam o tempo, podendo ser dias, semanas ou meses. As células são coloridas para indicar o período em que cada tarefa está ativa, criando uma visão horizontal do andamento do projeto.
No Excel, esse efeito é criado com formatação condicional. Ou seja, sem gráficos separados e sem fórmulas complexas. Tudo acontece diretamente na grade da planilha, o que torna a manutenção muito mais simples no dia a dia.
Passo 1: Monte a Estrutura da Planilha

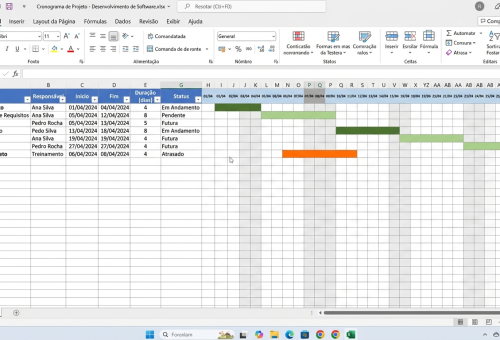

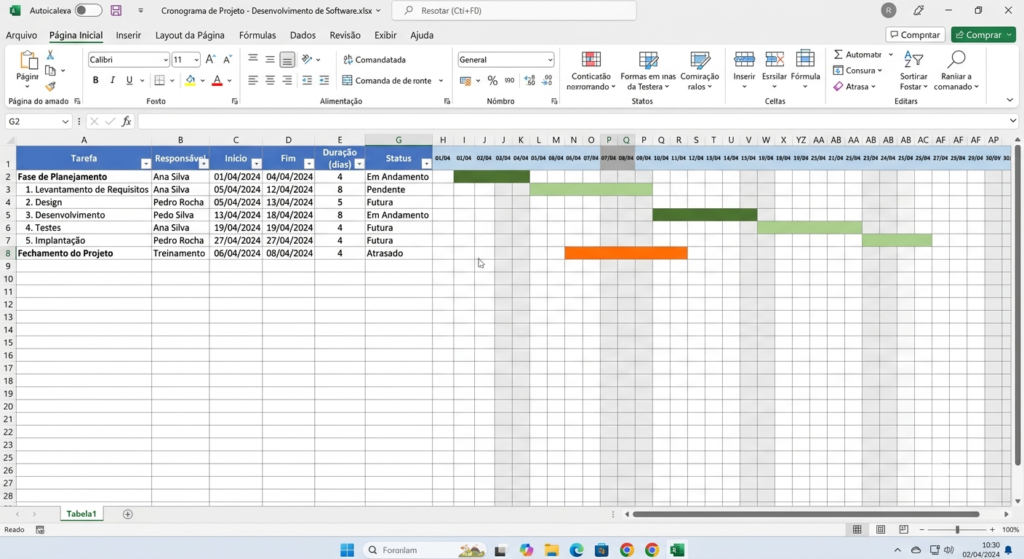

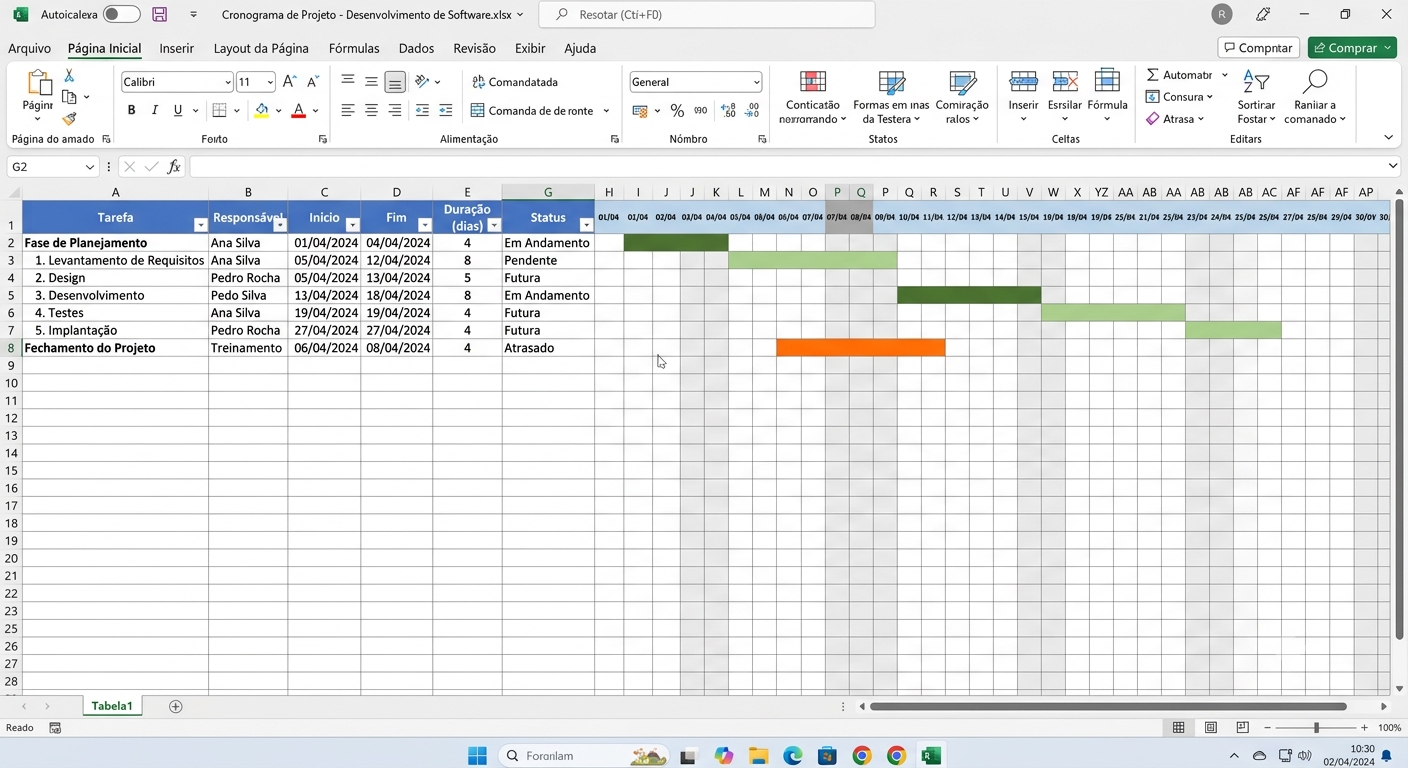

Crie uma planilha com as seguintes colunas à esquerda:
- Tarefa: nome da atividade
- Responsável: quem executa
- Início: data de início
- Fim: data de término
- Duração: fórmula =Fim-Início
- Status: Em andamento, Concluído, Em atraso, etc.
À direita dessas colunas, adicione uma linha de datas no cabeçalho, uma data por coluna, avançando dia a dia ou semana a semana, dependendo da escala do projeto. Essas colunas de data vão formar o visual do Gantt.

Passo 2: Adicione as Datas no Cabeçalho
Para criar a linha de datas de forma rápida, insira a data de início do projeto na primeira célula do cabeçalho. Na célula seguinte, use a fórmula =célula_anterior+1 e arraste para a direita até cobrir todo o período do projeto. Formate as células com o estilo curto de data (dd/mm) para economizar espaço.
Em relação à formatação das colunas de data, selecione todas elas e defina a largura para aproximadamente 30 pixels. Esse ajuste cria o visual compacto característico do Gantt. Além disso, use Quebrar Texto e rotacione o texto do cabeçalho em 45 graus para facilitar a leitura das datas, especialmente em projetos com muitas semanas.
Passo 3: Crie o Visual do Gantt com Formatação Condicional
Essa é a etapa principal do processo. A lógica é simples: se a data desta coluna estiver entre o início e o fim da tarefa desta linha, a célula deve ser pintada de verde.
Primeiro, selecione o intervalo de datas, ou seja, todas as células da área do Gantt, excluindo cabeçalho e colunas de informação.

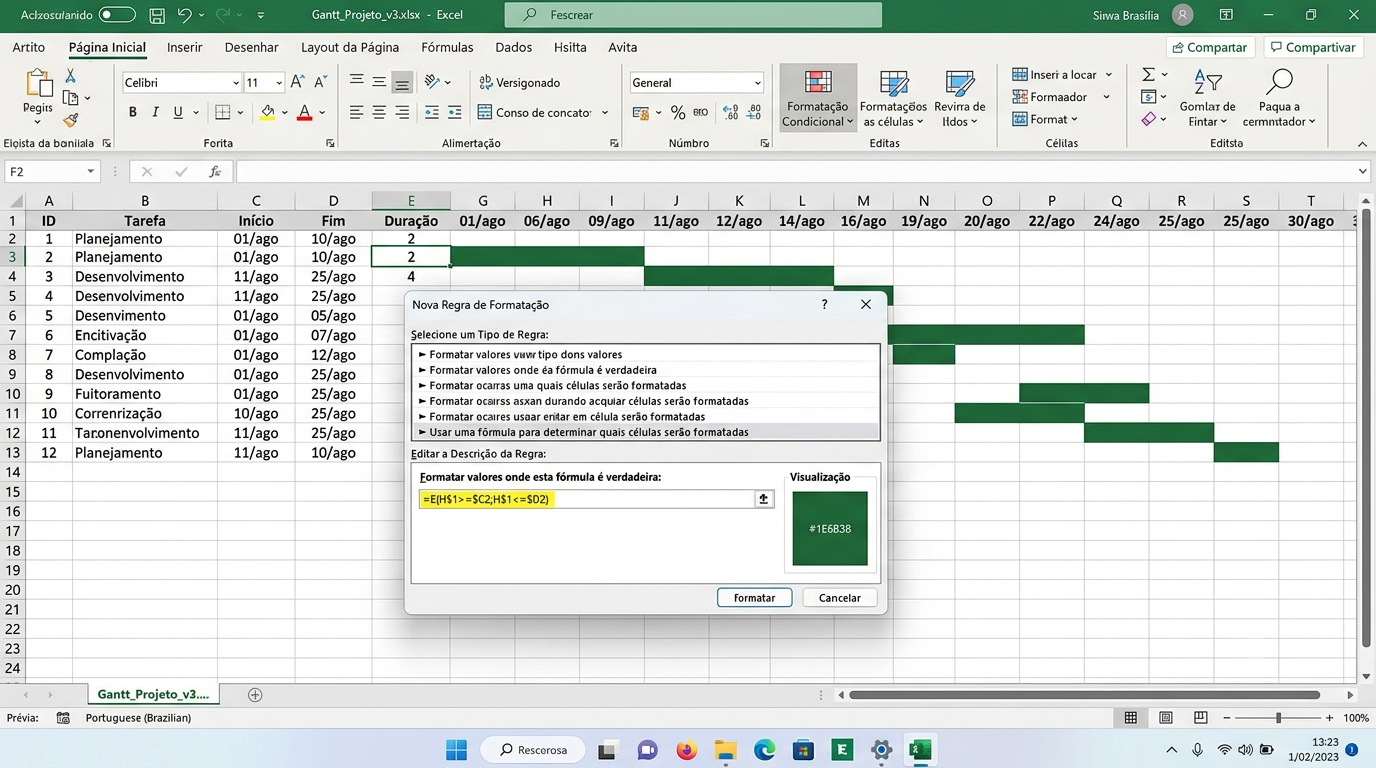

Em seguida, vá em Formatação Condicional, depois Nova Regra e escolha a opção Usar fórmula para determinar quais células serão formatadas. Insira a seguinte fórmula:
=E(H$1>=$C2;H$1<=$D2)
Onde H$1 é a data do cabeçalho da coluna atual, $C2 é a data de início da tarefa e $D2 é a data de fim. O cifrão ($) trava a linha do cabeçalho e as colunas de início e fim. Escolha uma cor de preenchimento verde e clique em OK. A partir daí, o Excel irá colorir automaticamente todas as células cujas datas estiverem dentro do período de cada tarefa.

Passo 4: Adicione Regras de Status Visual
Para tornar o cronograma ainda mais informativo, vale adicionar regras extras de formatação condicional. Com elas, o visual passa a comunicar não só o período das tarefas, mas também o estado de cada uma.
Para destacar tarefas em atraso, use a fórmula abaixo. Ela sobrepõe a regra verde com a cor laranja ou vermelha somente quando a tarefa está marcada como “Em atraso”:
=E(H$1>=$C2;H$1<=$D2;$F2=”Em atraso”)
Para destacar a coluna de hoje, use a fórmula:
=H$1=HOJE()
Aplique um fundo amarelo claro em toda a coluna correspondente à data atual. Assim, uma linha vertical indica onde o projeto está no tempo, o que facilita muito a leitura durante reuniões de acompanhamento.
Atenção com os Cifrões na Fórmula
O posicionamento do $ na fórmula do Gantt é crítico. H$1 trava a linha 1 (cabeçalho de datas) mas deixa a coluna livre. $C2 trava a coluna C (início) mas deixa a linha livre. Qualquer erro aqui faz o Gantt colorir as células erradas, o que pode gerar confusão na leitura do cronograma.
Para aprofundar o tema, a documentação oficial da Microsoft explica em detalhes como usar fórmulas com formatação condicional, incluindo como gerenciar a ordem das regras quando múltiplas condições se aplicam à mesma célula: Esse controle de ordem é essencial para o Gantt com múltiplos status funcionar corretamente.
Conclusão: Administrando um cronograma de projetos no Excel
Um Gráfico de Gantt no Excel é uma das ferramentas visuais mais impactantes que você pode criar sem nenhum custo adicional. Com a formatação condicional correta, o cronograma se atualiza automaticamente conforme as datas mudam, e qualquer pessoa da equipe consegue ver o andamento do projeto de relance.
Quando os projetos crescem em complexidade, com múltiplas equipes, dependências entre tarefas, controle de horas e relatórios para stakeholders, uma planilha de Excel personalizada estruturada por especialistas faz toda a diferença. A Sapphire Business Technology Brasil cria soluções de gestão de projetos em Excel sob medida para o seu negócio, com mais de 2.000 clientes que já experimentaram o impacto de ter a ferramenta certa.
Conteúdo produzido pela Sapphire Business Technology Brasil, referência em consultoria e desenvolvimento de soluções em Excel, Power BI e outros softwares da Microsoft 365.

Douglas dos Reis Silva Junior
Especialista em Negócios & Tecnologia
Passei mais de 15.000 horas resolvendo o mesmo problema: empresas que pagam caro por ferramentas que usam mal. Sou Douglas dos Reis Silva Junior. Formação em Mecatrônica, Administração de Empresas e Ciências Econômicas pela Faculdade Metodista. Especialista certificado em Desenvolvimento Tecnológico no Ambiente Microsoft (2015) e na metodologia Six Sigma / DMAIC (2020). Atuo no ecossistema Microsoft 365 e Google Workspace desde 2015.
Comecei em 2012, dentro das áreas de qualidade e processos da General Electric, Vestas Energia, Aliansce Sonae, Festo e G4S. Foi ali que entendi a regra que carrego até hoje: o problema raramente é a ferramenta, é o desenho do processo em volta dela. Quando migrei para controladoria e finanças, levei essa leitura comigo. E foi ali que comecei a desenvolver soluções que pagam o próprio investimento ainda no primeiro trimestre.
Hoje, na Sapphire Business Technology, gerencio projetos de diversos tamanhos e escopos variados, com uma promessa simples: a planilha, relatório/dashboard ou sistema em que você perde horas em trabalhos manuais não precisa continuar sendo um problema. Isso pode virar a solução do seu fluxo de trabalho e poupar 90% das suas horas com um bom time técnico.
